据国家能源局消息,截至今年一季度末,我国新型储能投运装机规模超3500万千瓦,较2023年底增长超12%,较2023年一季度末增长超210%。
新型储能日益成为我国建设新型能源体系和新型电力系统的重要支撑,作为我国储能产业发展的一个缩影,2024年以来,江苏省储能产业迎来蓬勃发展,在各种政策支持和产业带动下,6月江苏储能备案项目无论在数量,还是规模均有了明显增加。
不完全统计,2024年6月江苏省共完成储能备案项目357个,规模合计2356MW/4938MWh,其中包括227个储能电站项目和130个储能产业项目。

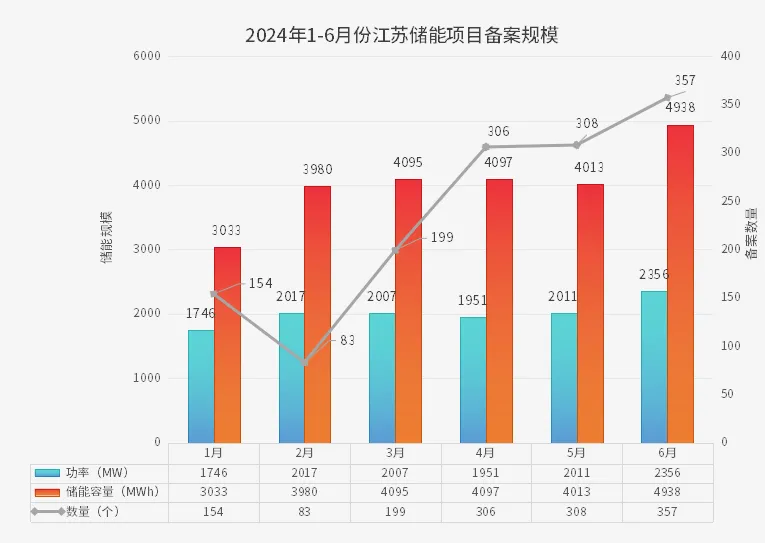

2024年1-6月,江苏省的储能备案逐月增长,储能备案总规模达到12088MW/24156MWh。说明市场正在关注储能这片蓝海。
1月份储能备案154个,规模1746MW/3033MWh; 2月储能备案83个,规模2017MW/3980MWh; 3月储能备案199个,规模2007MW/4095MWh; 4月备案储能备案项目306个,规模合计1951MW/4097MWh; 5月储能备案308个,规模2011MW/4013MWh。

政策密集出台 到2027年全省储能规模500万千瓦 2023年7月江苏发改委发布《关于加快推动江苏省新型储能项目高质量发展的若干措施》中,提出到2027年,全省新型储能项目规模达到500万千瓦左右。其中全省电网侧新型储能项目规模达到350万千瓦左右;用户侧新型储能项目规模达到100万千瓦左右;全省电源侧新型储能项目规模达到50万千瓦左右。 在可再生能源配储的规划上,江苏省发改委发布的《省发展改革委关于进一步做好可再生能源发电市场化并网项目配套新型储能建设有关事项的通知》指出,可再生能源发电市场化并网项目不再按长江以南和长江以北区分配套建设新型储能比例,均应按照功率10%及以上比例配套建设新型储能(时长2个小时)。 2024年3月江苏省发改委《关于进一步加快电网侧新型储能项目并网顶峰工作的通知》指出,为满足2024年迎峰度夏期间电力保供需要,需要加快建设一批电网侧新型储能项目应急顶峰。目前全省有41个已纳规的电网侧新型储能项目自愿承诺确保在2024年7月15日前建成并网,项目容量共计约400万千瓦,这批电网侧新型储能项目建设列入2024年全省迎峰度夏电力保供方案,是江苏省电力保供的重点任务。 5月27日江苏发改委发布《省发展改革委关于进一步完善分时电价政策有关事项的通知》,优化315千伏安及以上工业用电夏、冬两季尖峰电价政策,取消冬季早尖峰时段(将每天4个小时下调为2个小时),调整夏季晚尖峰时长(将每天2个小时调整为3个小时),即:每年7至8月,14:00—15:00和19:30—21:30, 执行夏季尖峰电价,同时将17:00—18:00从峰期调整为平期;12月至次年1月,18:00—20:00,执行冬季尖峰电价,加大力度精准引导工业电力用户主动避峰,确保迎峰度夏、迎峰度冬期间电力供需平稳。夏、冬两季尖峰电价保持不变,统一以峰段电价为基础,上浮20%。 科学合理的分时电价政策拉大峰谷电价价差,利于引导用户削峰填谷,促进新能源电力消纳,给储能系统带来丰厚的收益。 6月18日,江苏宿迁市发布《关于进一步规范光伏和风电项目建设管理的通知》。积极促进消纳能力提升。坚持源网荷储一体化理念,鼓励通过配置储能等手段提高调峰能力,在电网消纳紧张的区域,鼓励通过配建(租用)储能、集中汇流等措施提高电网承载力,解决出力与负荷时序不匹配问题。 政策密集出台,助推储能盈利模式走向完善,推动新型储能规模化、产业化、市场化。政策利好带动储能产业链的快速发展,江苏省储能项目备案不断增加。

6月储能备案357个 2-4小时数量储能占63%

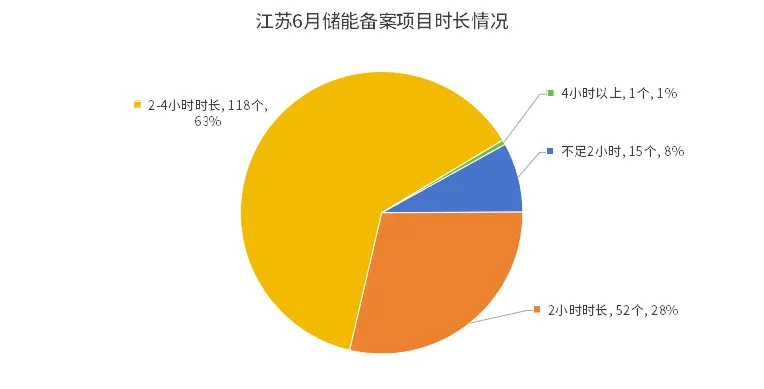

据不完全统计,6月份江苏省储能备案项目共357个,其中储能电站项目共227个,储能时长分布上,主要以2-4小时时长为主,占到63%;2小时储能占28%;不足2小时和4小时以上的占比较少,分别是8%和1%。
6月江苏省储能备案电站项目有227个,2355.55MW/4937.86MWh,包括共享储能、用户侧储能、光储、源网荷储等多种形式的储能项目,其中以用户侧储能为主。具体备案项目汇总如下:


储能相关备案的产业项目包括有130个,涵盖了从电池材料、锂电池、电池PACK、储能系统集成、电池回收等储能全产业链的项目。
